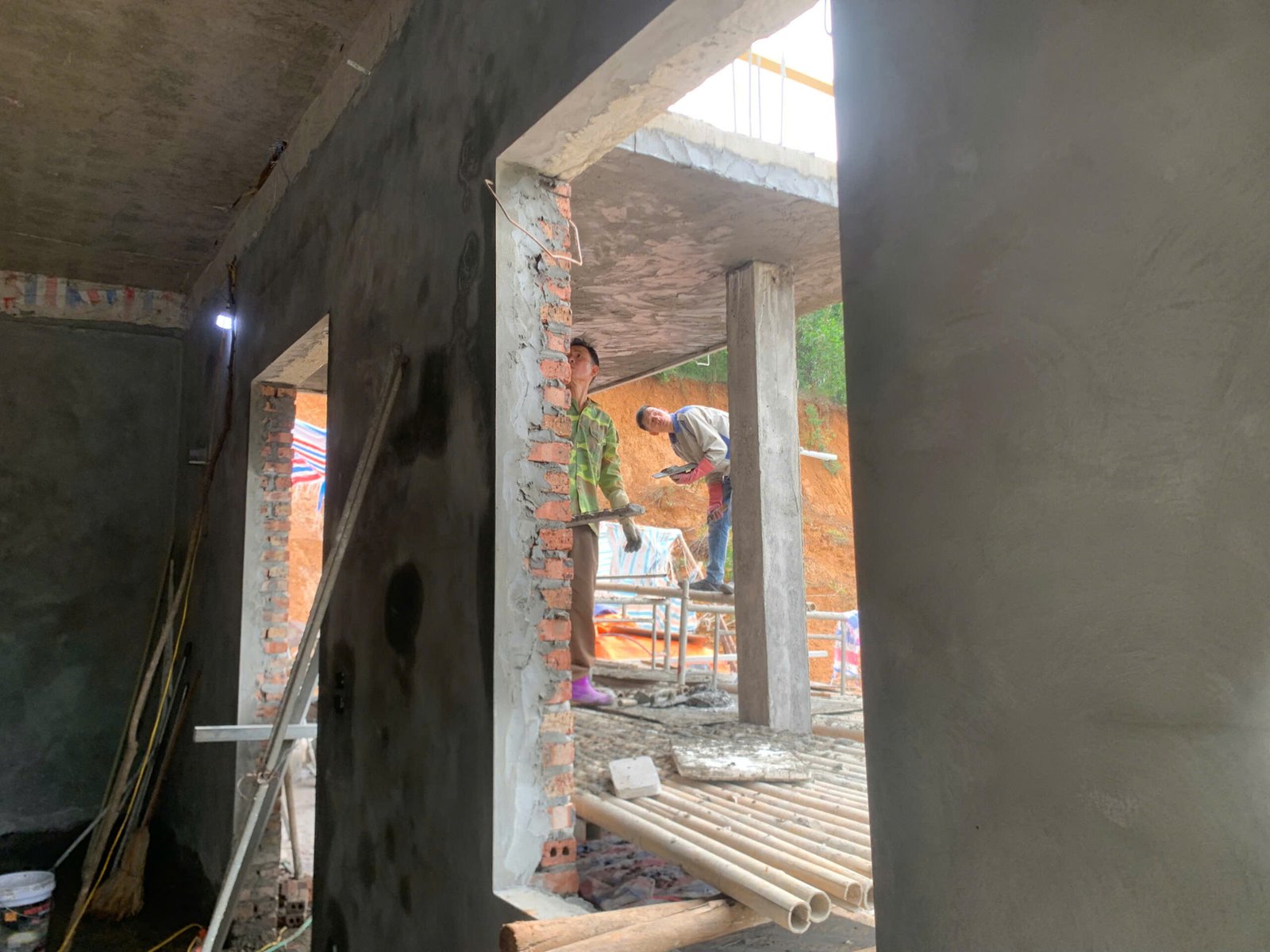

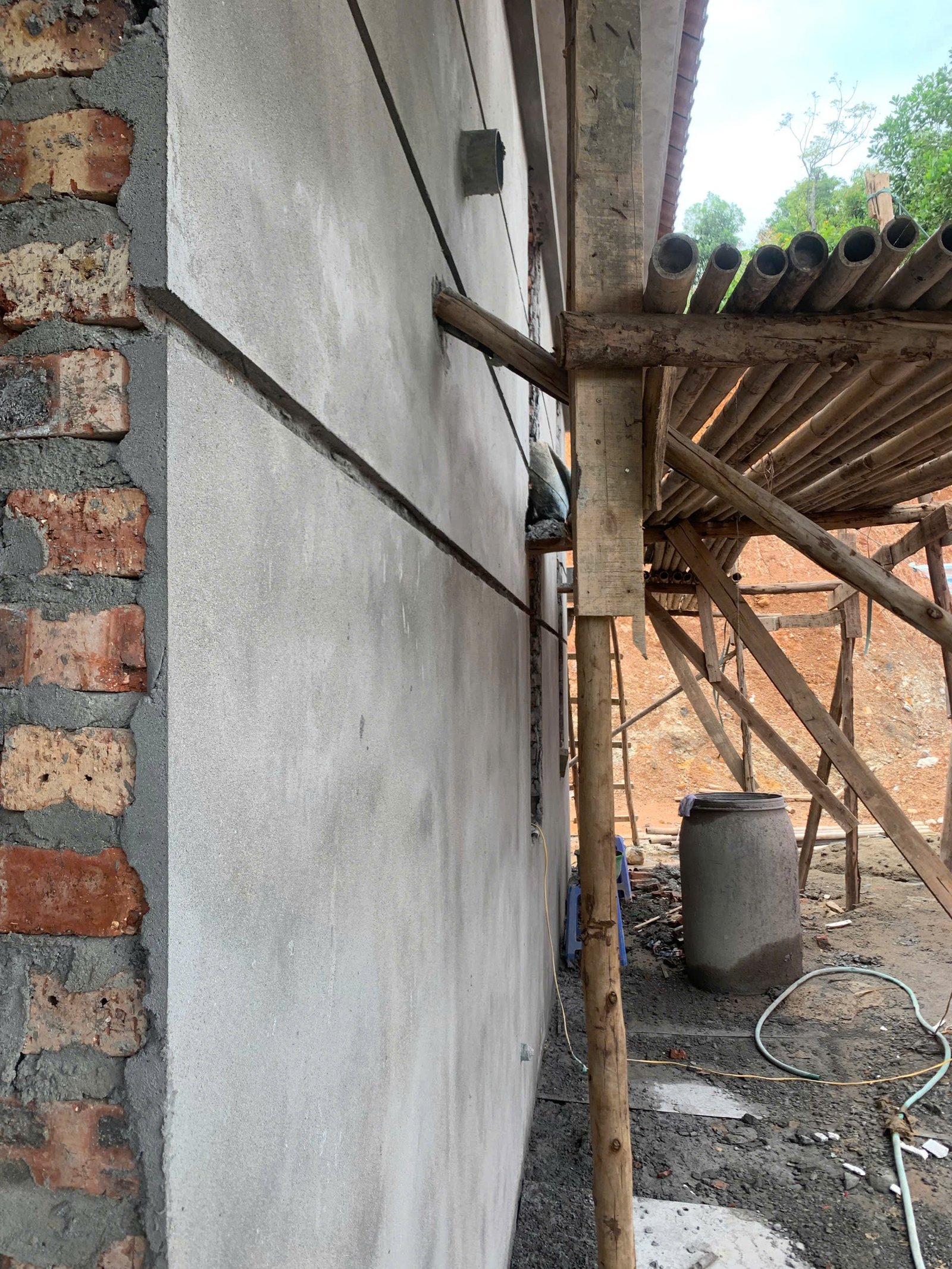

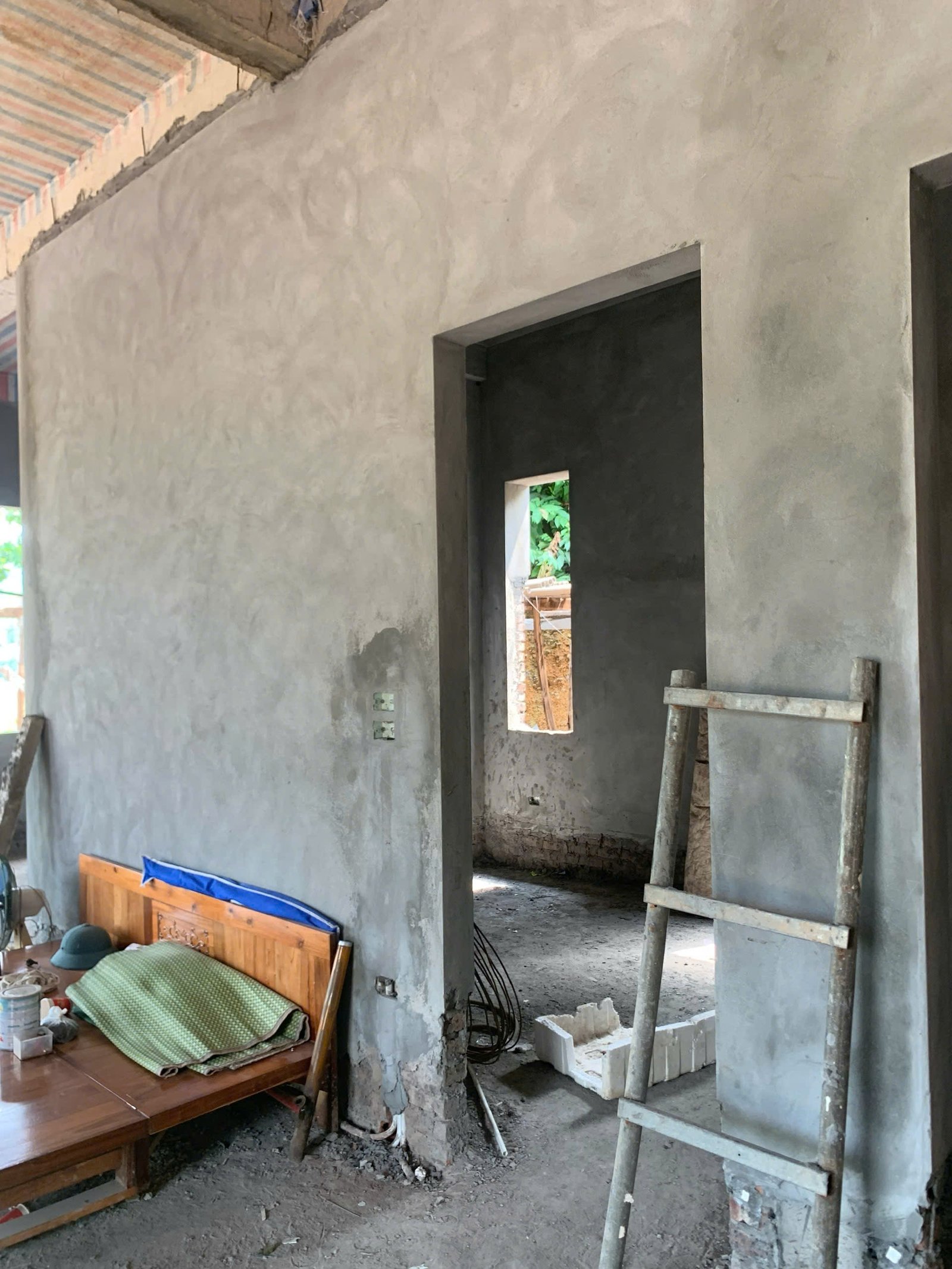

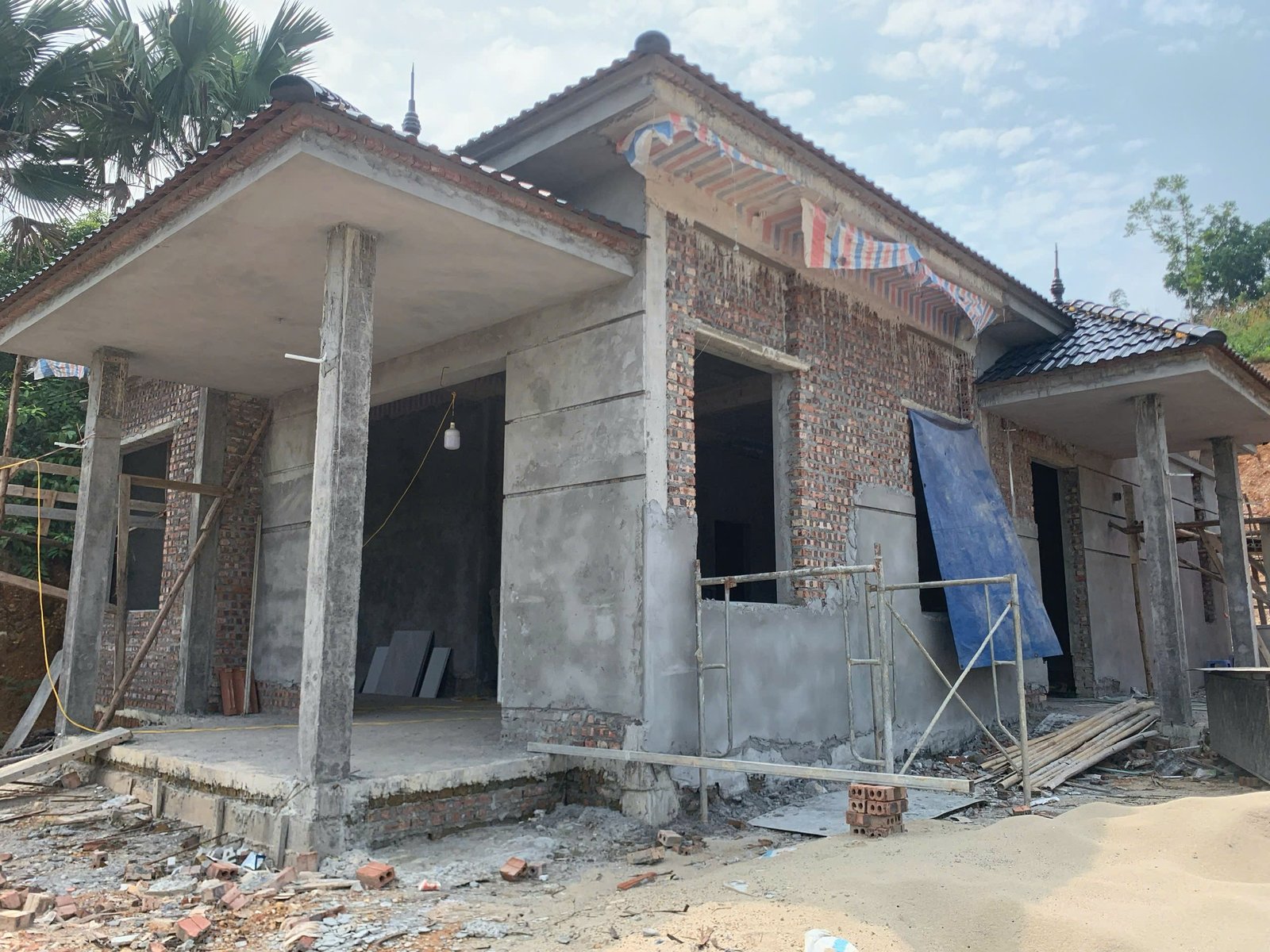

Đang thi công – Giai đoạn trát ngoài
Toàn bộ quá trình thi công được Naviconst ghi nhận theo từng hạng mục: khối lượng vật tư, biện pháp kỹ thuật, checklist nghiệm thu và hình ảnh thực tế tại hiện trường. Công trình đang thi công, nhật ký được cập nhật đến hạng mục trát trong – trát ngoài.
Trình tự dưới đây là trình tự đã thi công thực tế tại công trình, theo đúng nguyên tắc kỹ thuật: kết cấu trước hoàn thiện sau, hệ thống kỹ thuật âm sàn được nghiệm thu trước khi đổ bê tông, và thiết bị hoàn thiện chỉ lắp đặt sau khi bề mặt đã đạt yêu cầu.
Bảng tổng hợp được lập từ khối lượng ghi nhận trong từng hạng mục nhật ký bên dưới. Đây là số liệu theo dõi thi công; khi dùng cho mục đích quyết toán cần đối chiếu với phiếu nhập vật tư, phiếu giao bê tông và biên bản nghiệm thu khối lượng.
| Nhóm vật tư | Khối lượng tổng hợp | Chi tiết ghi nhận |
|---|---|---|
| Thép xây dựng | ≈ 8,01 tấn (đã dùng hết) | Thép móng/giằng/ngũ cấp 3,71 t · thép nền T1 0,69 t · thép cột 0,56 t · thép dầm – sàn mái 2,95 t |
| Bê tông | ≈ 101,71 m³ (đã dùng hết) | Móng băng 52,95 m³ · giằng chân tường 1,84 m³ · cổ cột 1,77 m³ · cột tầng 1 3,47 m³ · dầm giằng T1 1,03 m³ · dầm – sàn mái 9,52 m³ · nền tầng 1 12,28 m³ · bể phốt 4,11 m³ |
| Ván khuôn | ≈ 315 m² (đã dùng hết) | Ván khuôn cột 63,03 m² · ván khuôn dầm – sàn mái ≈ 252 m² (đã tính hao hụt) |

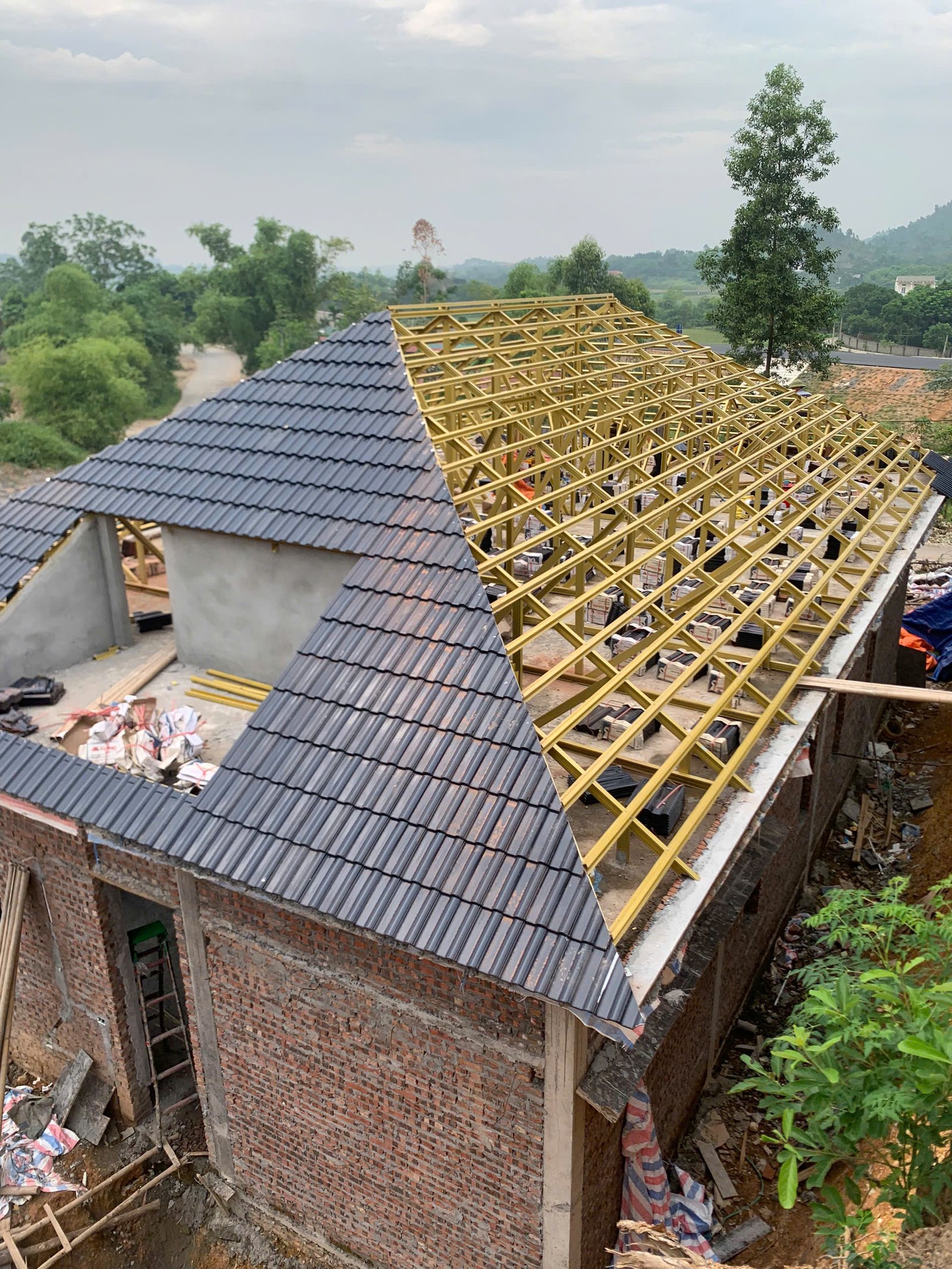

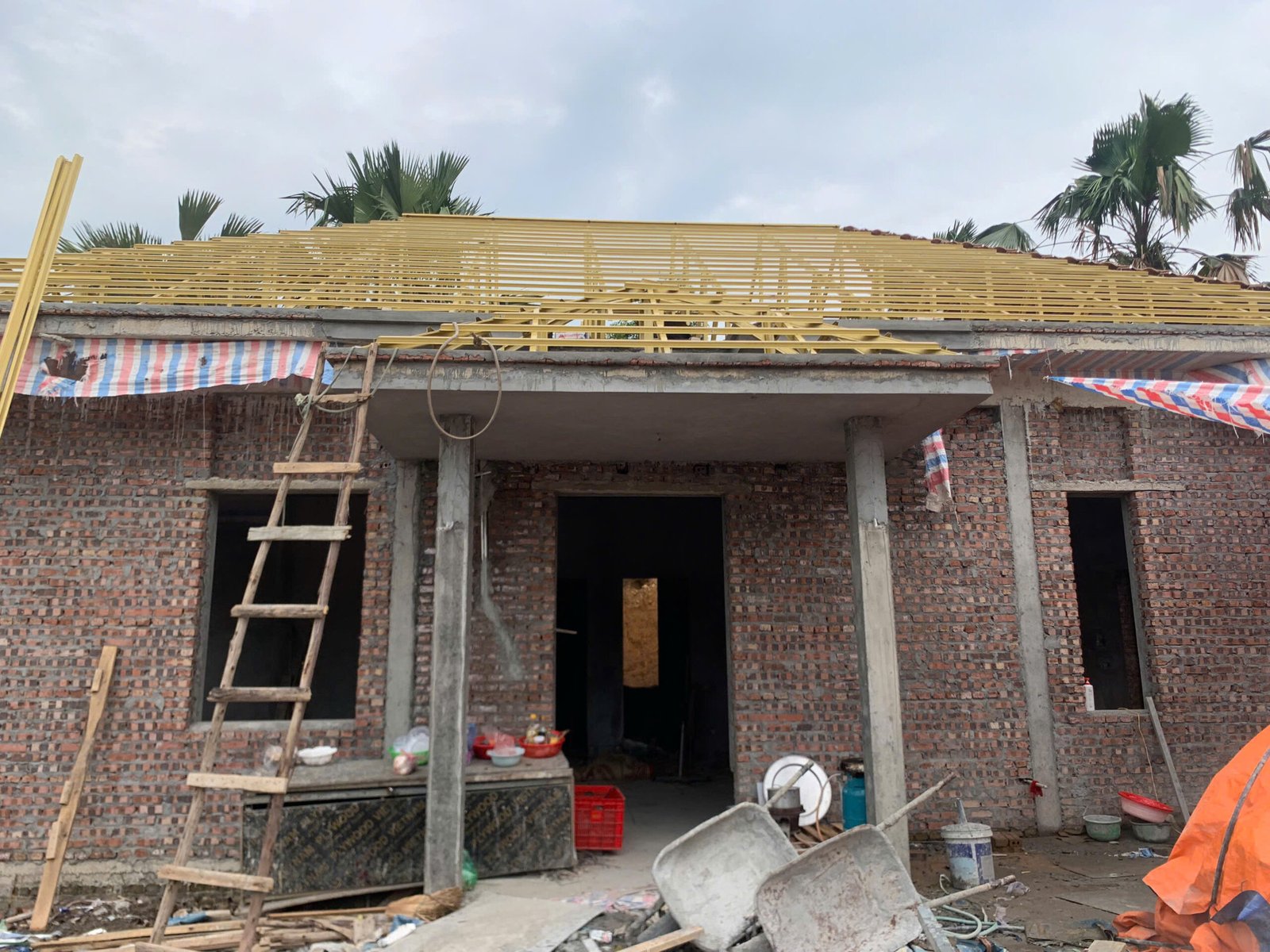

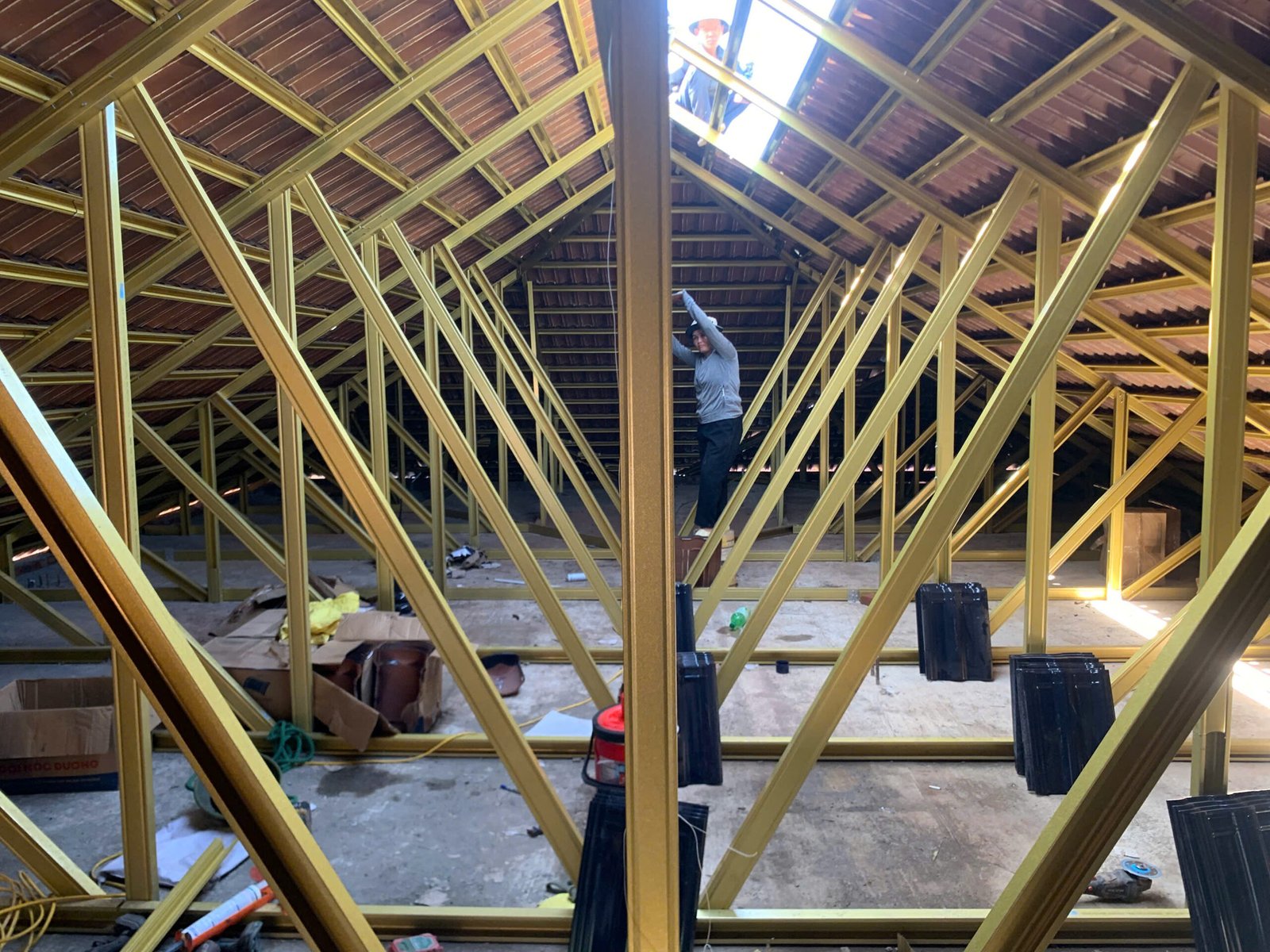

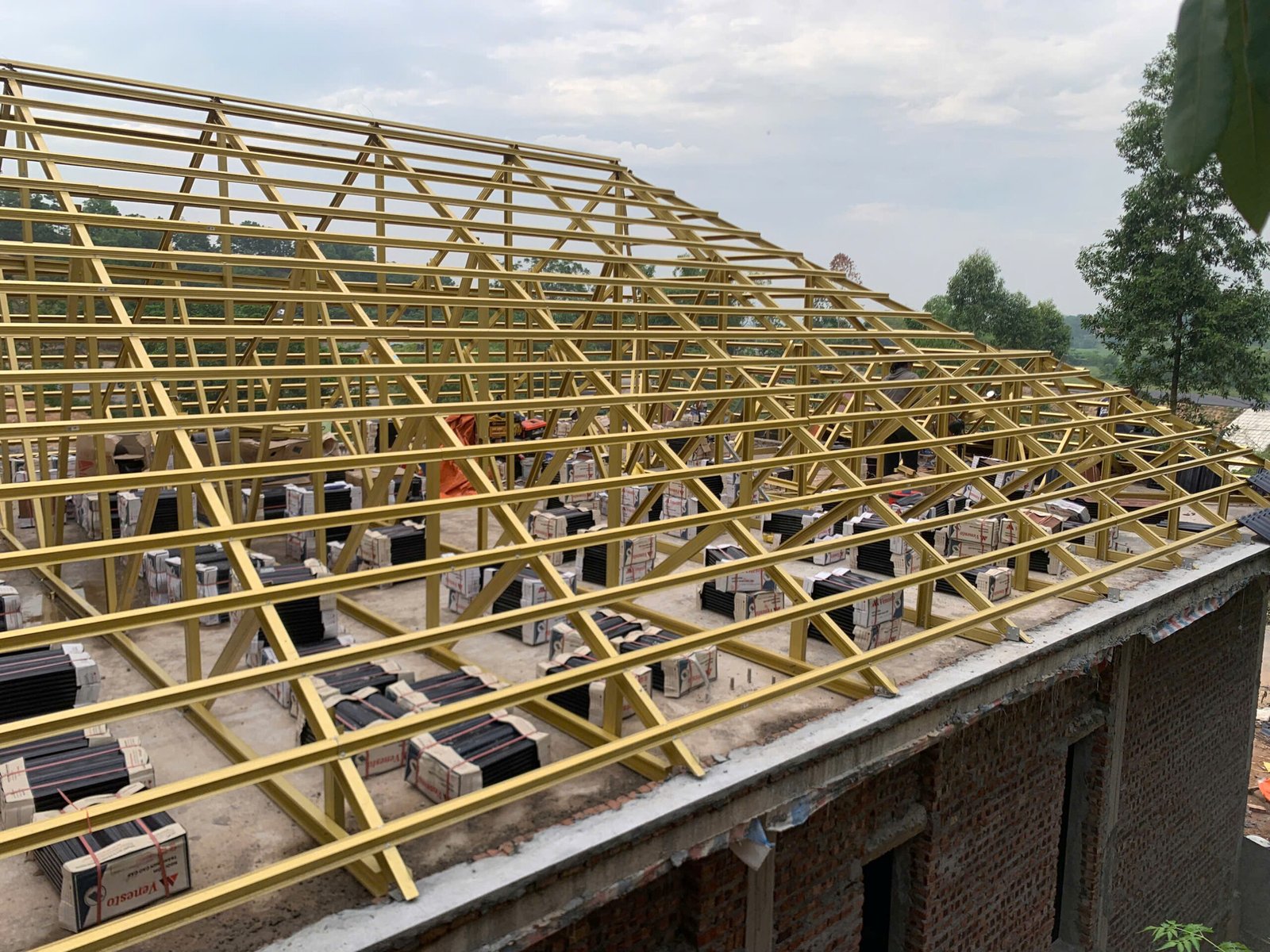

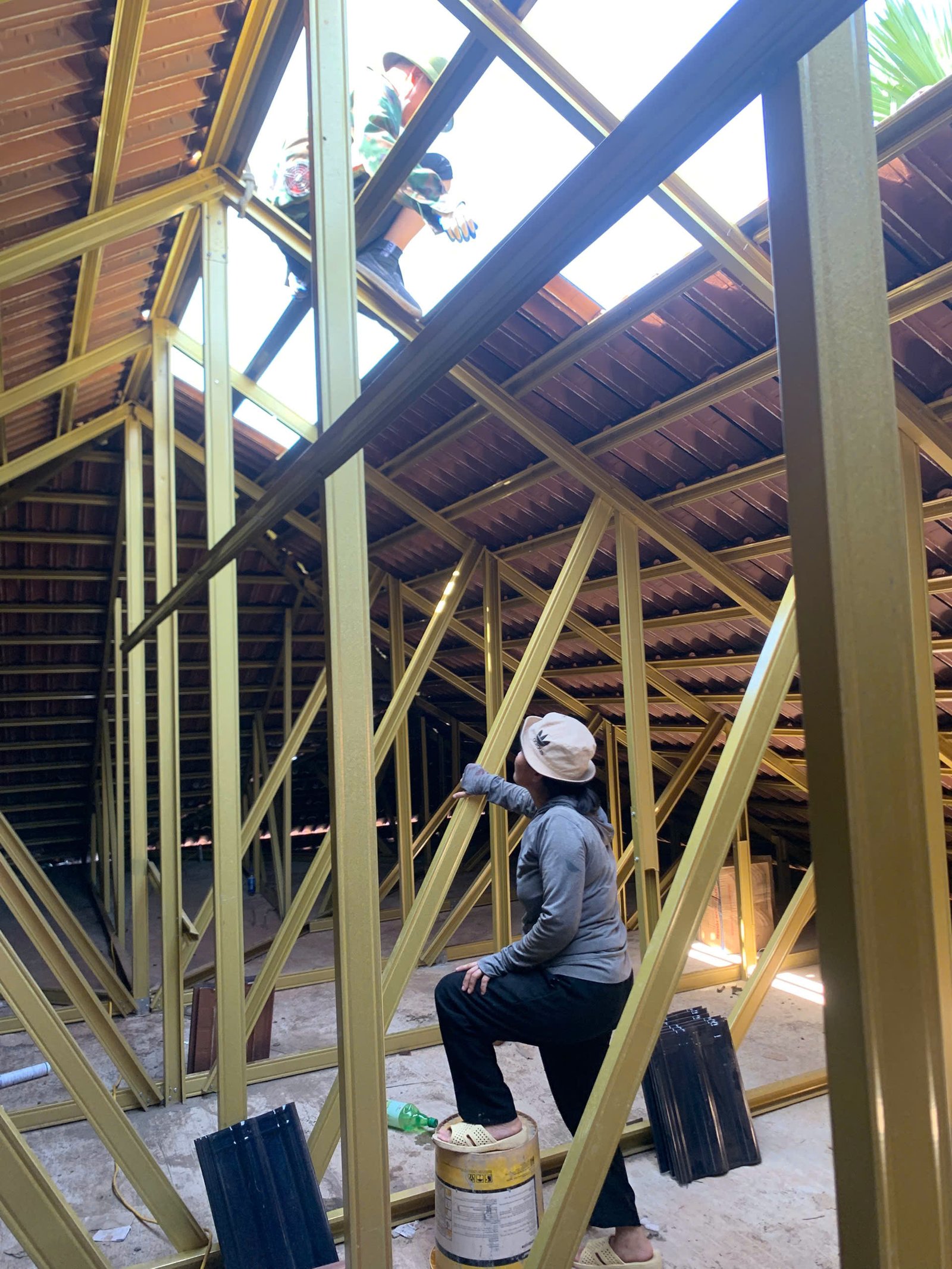

| Khung mái và ngói | Vì kèo thép nhẹ C75.75 · lito TS35.48 (đã lắp xong, đã bắc nóc) | Hệ giằng thép nhẹ nhập khẩu theo tiêu chuẩn Euro-Truss, chân kèo liên kết vào dầm bê tông |
| Tường xây | ≈ 28.357 – 29.491 viên gạch (đã xây xong) | Tường ngoài 220mm ≈ 17.245 viên · tường trong 110mm ≈ 11.112 viên, đã gồm hao hụt thi công 4% |

| Nền và lót móng | Đá 4x6 lót nền ≈ 12,28 m³ · bê tông nền T1 ≈ 12,28 m³ (đã dùng hết) | Sàn nền tầng 1 dày 10cm theo hồ sơ kết cấu |

| Bể phốt | Thể tích bê tông ≈ 4,11 m³ · thép Ø10 ≈ 128,3 kg (đã thi công xong) | Bể 3 ngăn (ngăn chứa – ngăn lắng – ngăn lọc), kích thước ngoài 2,5 × 2,0 m, kèm 5 tấm đan |
| Cổ cột và cột kết cấu | 19 cổ cột CC-1 · 4 cột C-1 · 15 cột C-2 (đã hoàn thành) | Cổ cột 220 × 220mm; cột C-1 cao 3,28m; cột C-2 cao 3,90m |

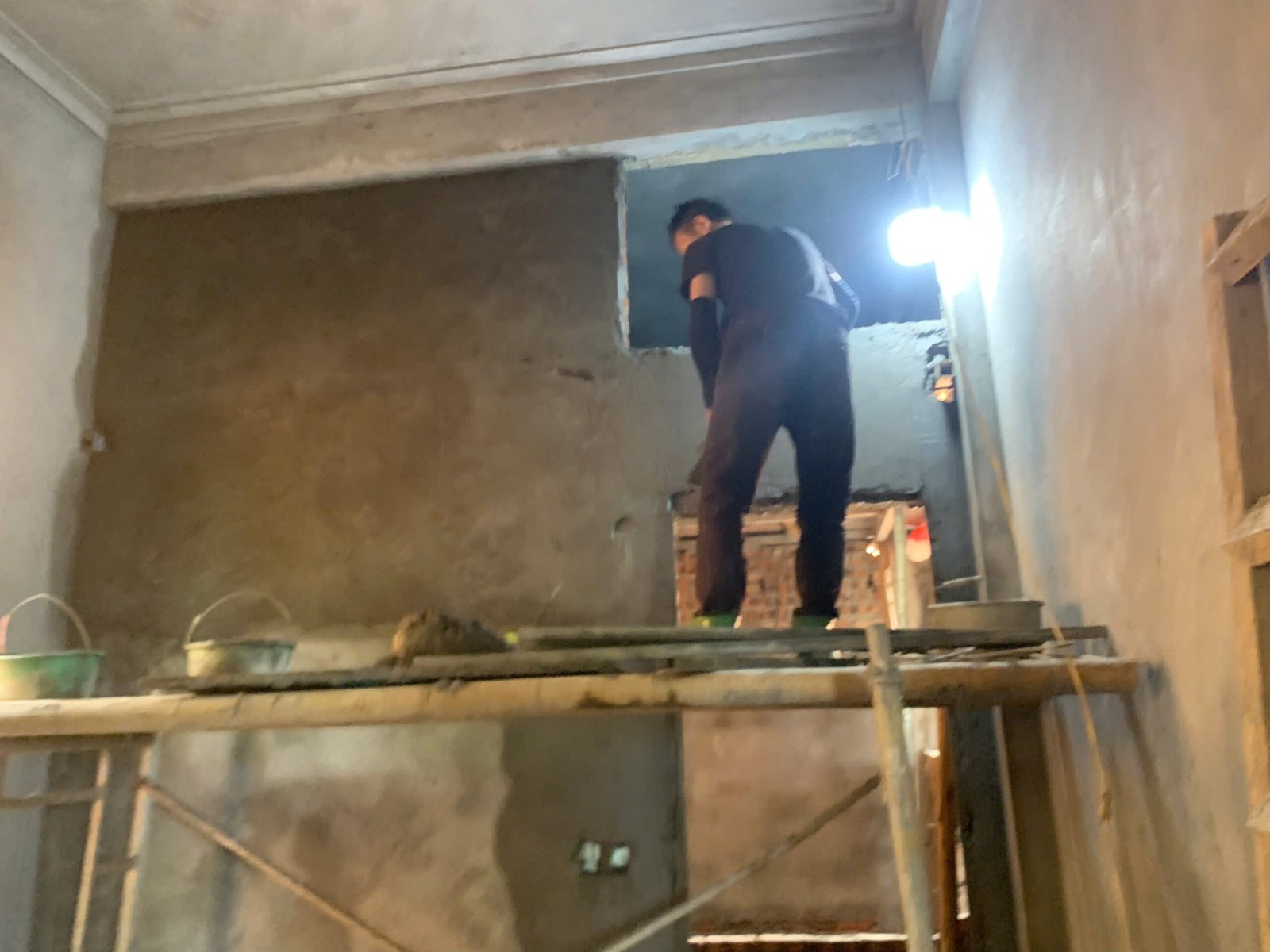

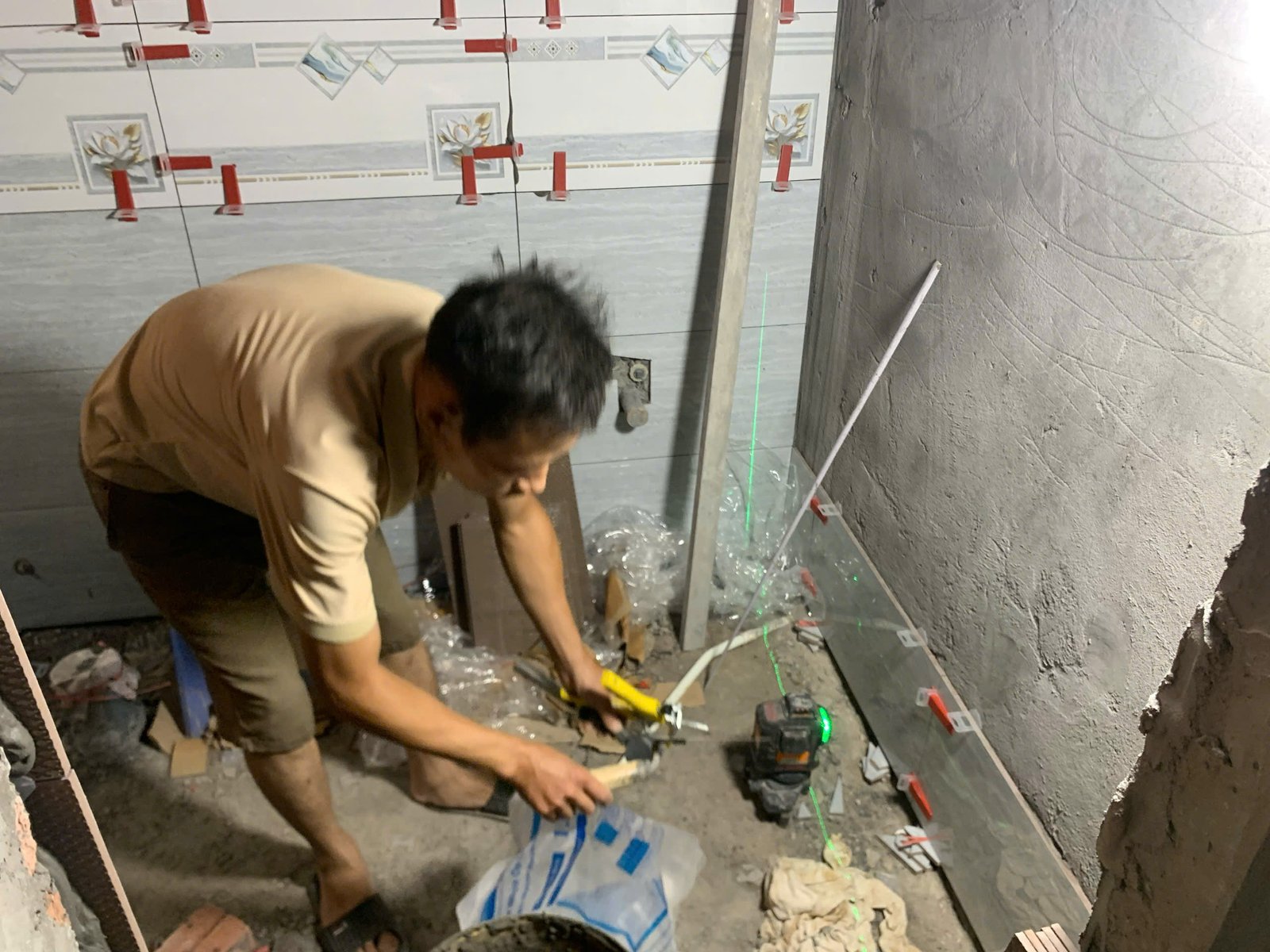

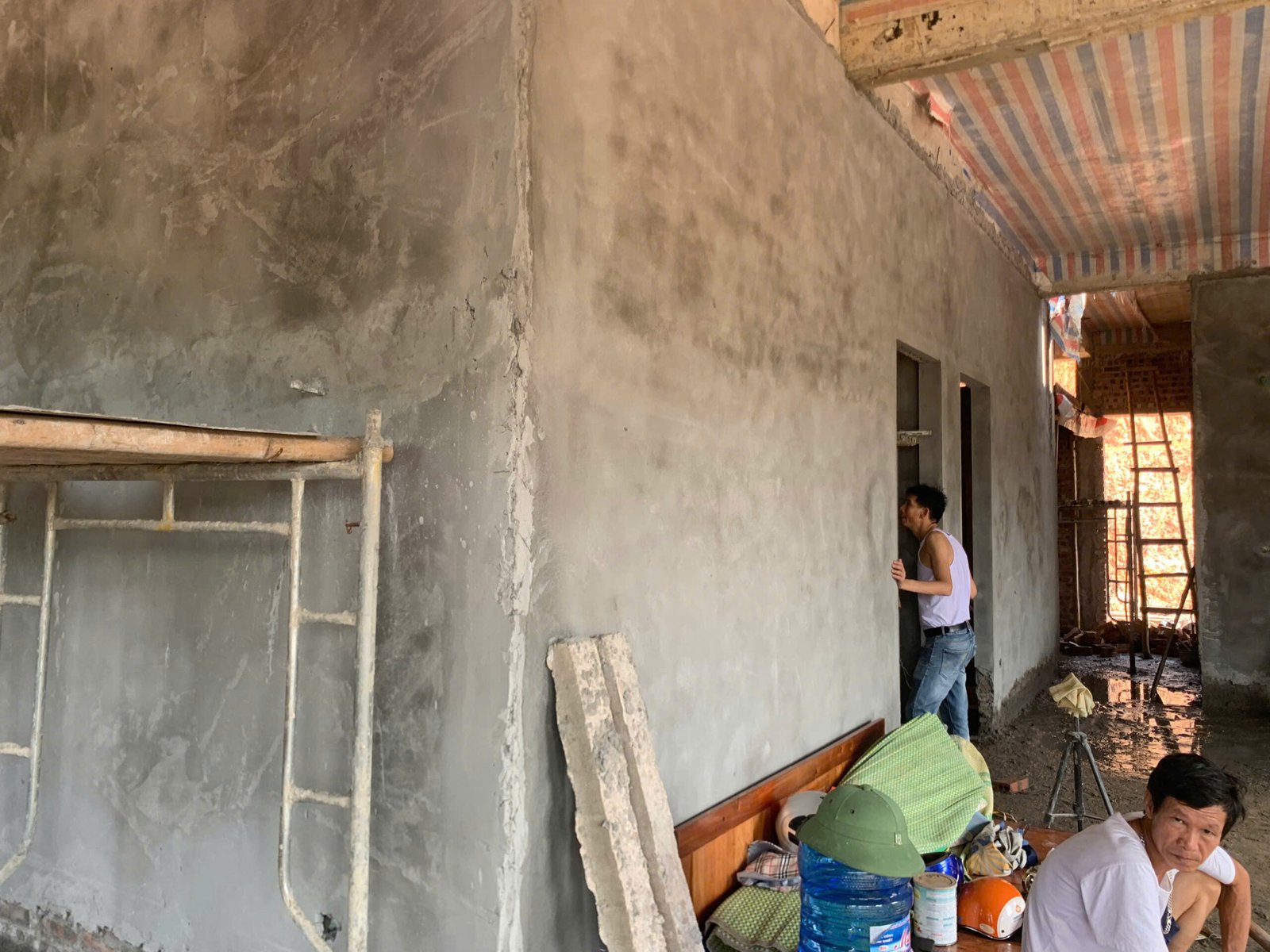

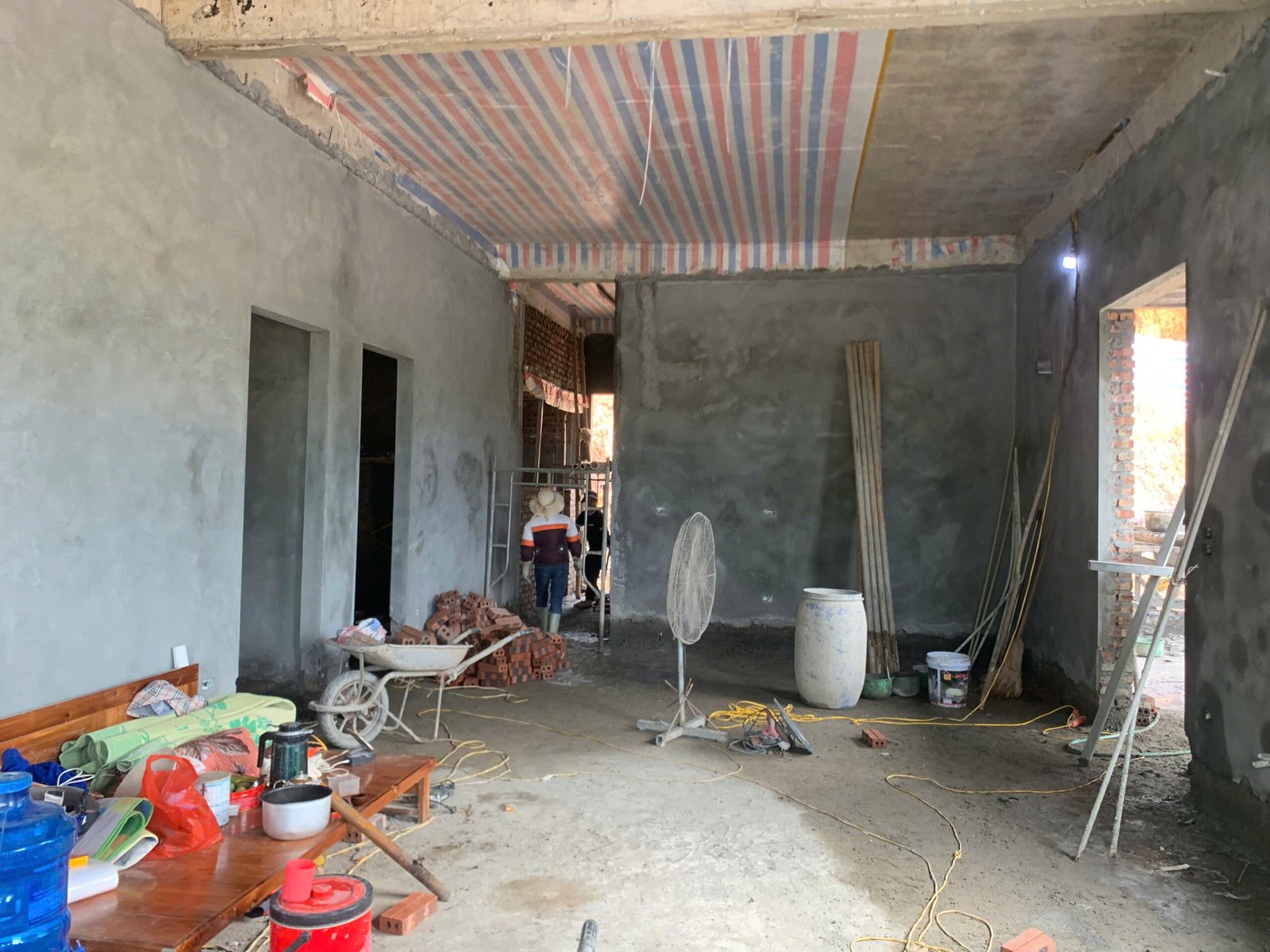

| Vữa trát (đang thi công) | Đang trát ngoài — bắt đầu 01/08/2026 | Trát trong đã hoàn thành trước, hiện đang trát mặt ngoài toàn bộ công trình |
Mỗi hạng mục gồm mô tả công việc theo ngày, thông số kỹ thuật, bảng khối lượng vật tư, lưu ý an toàn và checklist kết thúc từng ngày làm việc.
18/04/2026 – 03/09/2026
18/04/2026 – 04/05/2026
05/05/2026 – 18/05/2026
19/05/2026 – 23/05/2026
24/05/2026 – 09/06/2026
10/06/2026 – 25/06/2026
29/06/2026 – 23/07/2026
25/07/2026 – 31/07/2026
01/08/2026 – 14/08/2026
Ảnh được ghi nhận tại hiện trường trong suốt quá trình thi công, cập nhật đến giai đoạn trát. Nhấp vào ảnh để xem ở kích thước lớn.
Naviconst sắp xếp lịch để bạn tham quan trực tiếp công trình đã hoàn thiện hoặc các công trình đang thi công. Vui lòng để lại thông tin, bộ phận kỹ thuật sẽ liên hệ xác nhận lịch hẹn.
